施工実績
WORKS
大分57号上鹿口地区道路改良(その4)工事
  • 竣工
    2024年3月
  • 工事場所
    竹田市大字会々
  • 施工期間
    2023年10月~2024年3月
  • 発注者
    佐伯河川国道事務所
COMMENT

水を通すハウエル管を地下に埋設する工事でした。
他工区との関係で、施工期間が短く50日程度しかなかったので、本社の作業員の協力により工期内に完成出来ることができました。
使用したハウエル管の直径が1.5mと大きく、フィルター材の搬入・締固めが人力になったことが大変でした。
工夫した点としては、埋戻しが4000m3あったので、敷均しおよび締固めをICTを駆使して品質管理向上に努めました。また、床掘の深さが5mと深く、路肩の崩壊の危険があったので法面崩壊を感知する機器を設置して危機管理を行いました。
同一箇所で弊社を含め施工業者が3社あったため、常に協議を重ねて無事作業を終えることが出来ました。

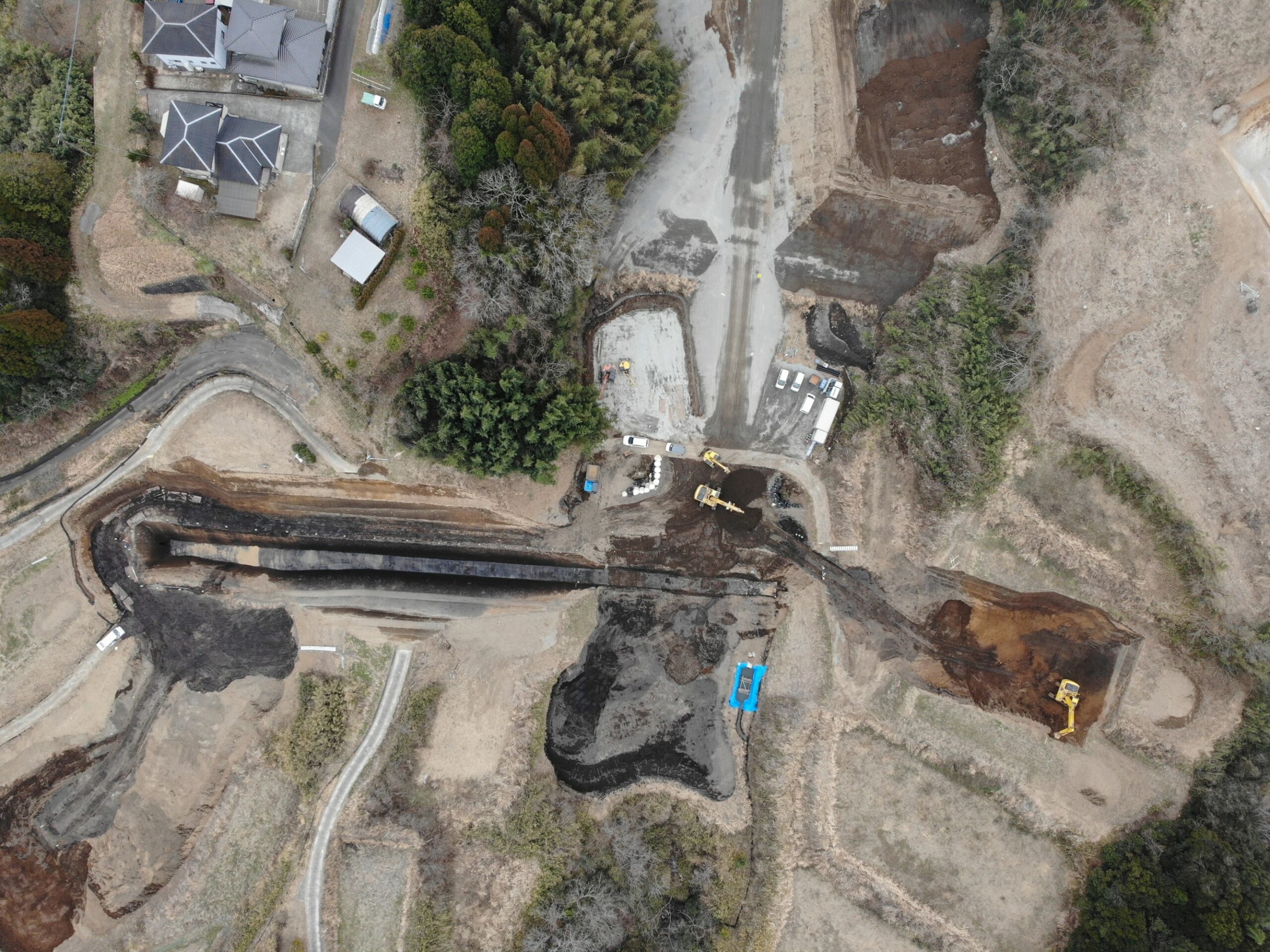

  • 着工前

  • 工事中

  • 竣工

埋戻し敷均し
ICT施工
